英格索兰空压机(华北)总代理
首页 > 公司简介 > 新闻中心 > 技术知识 > 英格索兰空压机垫铁的安装要求及安装方法

英格索兰空压机垫铁的安装要求及安装方法

2017-10-11 tag标签:安装(6)空压机(5)垫铁(1)

英格索兰空压机垫铁的布置原则

垫铁是直接支托英格索兰空压机的安装件,如果垫铁不符合要求或安装不当会造成机身不稳产生基础和机组松移、振动等故障。

因为英格索兰空压机机身安装后需进行二次灌浆,所以留出50~70毫米的间距垫入垫铁。

为了承力可常,一般使用小型螺丝千斤顶或斜铁组进行调整找平后,再塞紧 平垫铁组以支承机身。

支承机器的垫铁组数量和尺寸可按其对基础表面的压力 为25~40公斤/厘米²来确定。

每组垫铁可由不同厚度的铸铁块和钢板组成。每组垫铁一般不超过4层, 尽量减少各层间隙的累积和松移的可能性。

不允许使用厚度1毫米以下的垫铁。

放置垫铁时,厚的在下面,薄的在上面。

垫铁各层之间,机体与垫铁之间,均应接触良好,不允许存在间隙。 当使用0.5公斤重的小锤进行检查时,应无松动现象。

在机器找平合格后和二次灌浆前,应将多层的垫铁组点 焊固定。斜铁组也同样要点焊固定。

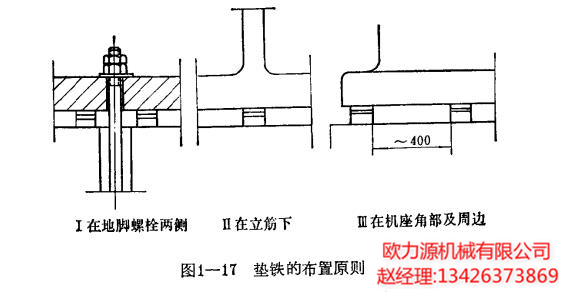

垫铁组布置的原则为:

(a)在每个地脚螺栓队两旁各放里一组,并尽可能靠近螺栓;

(b)在主要受力部位下面(如主轴承下面);

(c)在机器立筋下和机座四角部位;

(d)沿机身底座周边每隔400毫米左右放置一组。

必要时机身滑道下部中间也可增加一组垫铁。

为了使垫铁放置稳固牢靠,在其放置的基础表面上要用 琢锤铲修平整。其它部份则铲成麻面,以利二次灌浆的结合。

在基础上放好垫铁组以后,用长木条尺放在各垫铁组 上,检查各组间的高低相差程度和水平状况,以便进行增减调整。


版权所有 © 北京欧力源机械有限公司   京ICP备11047148号-3      侵权必究
在线客服

在线咨询

电话:010-58479669
手机:13426373869
传真:010-57532168
二维码

官方微信扫一扫
